Дніпро готується до опалювального сезону. КП «Теплоенерго» вже виконало 75 % запланованих робіт

У Дніпрі за завданням міського голови Бориса Філатова триває активна підготовка до осінньо-зимового періоду. Станом на сьогодні найбільше теплопостачальне підприємство міста – КП «Теплоенерго» – готове до опалювального сезону 2026–2027 рр. на 75 %. Про це повідомляє Дніпровська порадниця з посиланням на телеграм-канал Дніпро офіційно.

На об'єктах підприємства одночасно виконують різні види робіт: технічне обслуговування та встановлення генераторних установок, монтаж частотних перетворювачів, заміна аварійних ділянок теплових мереж, відновлення теплової ізоляції, ремонт котельного обладнання та інші заходи, спрямовані на підвищення надійності теплопостачання.

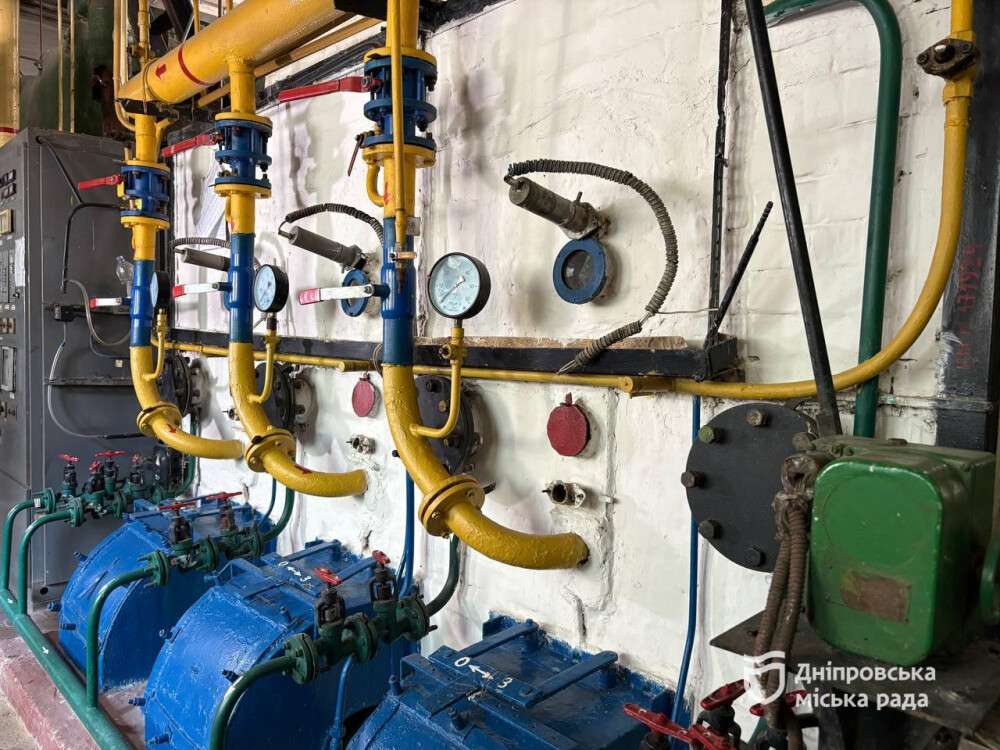

Директор КП «Теплоенерго» Андрій Клименко проінспектував одну з районних котелень, де теж проводять підготовчі роботи.

Котельня в опалювальний період забезпечує теплом 51 житловий будинок, 2 медичні заклади, 2 навчальні та 2 заклади дошкільної освіти.

Начальник теплової дільниці № 2 Сергій Агруч доповів, що на об'єкті вже завершено встановлення нових частотних перетворювачів. Зараз тривають роботи із заміни електродвигуна мережевого насоса, ремонту трубопроводу хімічної водоочистки та конвективної частини котла.


Окрему увагу на підприємстві приділяють резервному електроживленню. На об'єкті триває і технічне обслуговування генераторної установки потужністю 360 кВт.


«Ми вже маємо невтішні прогнози щодо проходження нового опалювального сезону, адже розуміємо, що ворог і надалі може завдавати ударів по енергетичній інфраструктурі. Саме тому особливу увагу приділяємо забезпеченню наших об'єктів резервними джерелами електроживлення.

Паралельно з комплексом ремонтних робіт у котельні виконують технічне обслуговування генератора. Попереду ще місяць активної підготовки та виконання запланованих робіт. Та перелік заходів може коригуватися та доповнюватися відповідно до виробничої необхідності та ресурсних можливостей підприємства», – підкреслив директор КП «Теплоенерго» Андрій Клименко.


 Станом на 6 серпня 2026 року по КП «Теплоенерго» вже виконано:

▫️ замінено 5,78 км аварійних мереж із 7,7 запланованих;
▫️відремонтовано 14 котлів з 14 запланованих;
▫️ відновлено 19,9 км теплової ізоляції трубопроводів із 26,6 запланованих;
▫️ встановлено 36 енергоефективних насосів з 47 запланованих;
▫️ встановлено 270 генераторів, на 29 адресах тривають підготовчі роботи;
▫️ встановлено 147 інверторів, ще 22 перебувають у процесі встановлення.
